宁东铁路电气化改造项目外部电源工程“青冯线”贯通
宁夏新闻网讯(记者 杨兆莲)9月9日,在青龙山连绵的山脊之上,最后一相导线被稳稳固定在铁塔顶端,标志着宁东铁路电气化改造项目外部供电工程的关键线路——青龙山至冯记沟110千伏架空线路全线贯通。历时40天的集中攻坚,这条总长33公里的“电力银线”蜿蜒穿行于山野之间,为宁东铁路电气化改造如期投运注入强心剂。

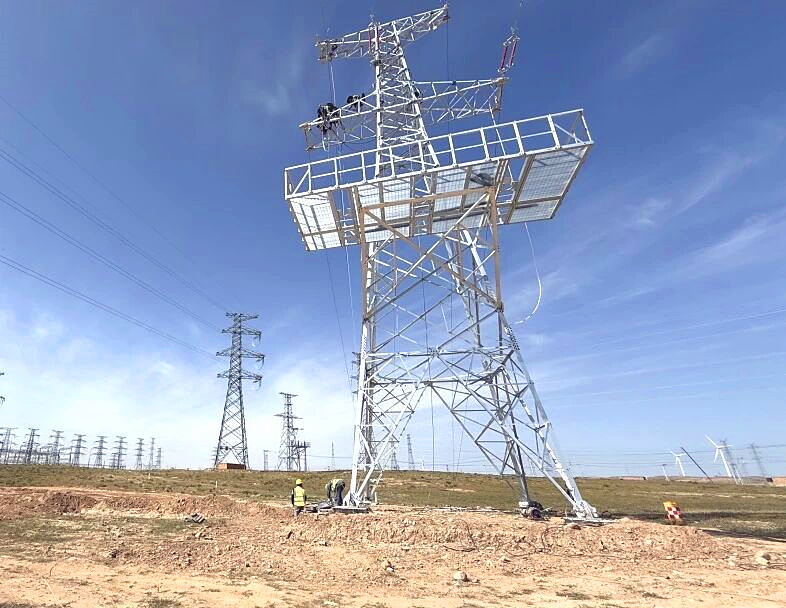

作为宁东铁路电气化改造外部电源的重要组成部分,“青冯线”自启动便面临规模大、协调难的双重挑战。全线共建设95基铁塔,架空线路总长31公里,施工需与国能宁夏煤业供电分公司、华电新能源灵武分公司、兴黔能源同利风电厂等10余家单位协同停送电配合,组织难度极大。
为高效推进工程,项目部自开工便搭建跨单位协作平台,严守安全红线,从路径微调到跨部门审批,实现“同一工期、多方联动”的施工组织。全线共跨越110千伏线路2次、35千伏线路16次,穿越交通主干道3条,完成过路顶管2处。面对多次跨越作业,建设团队提前数月实地勘察,制定“一跨一策”专项方案。

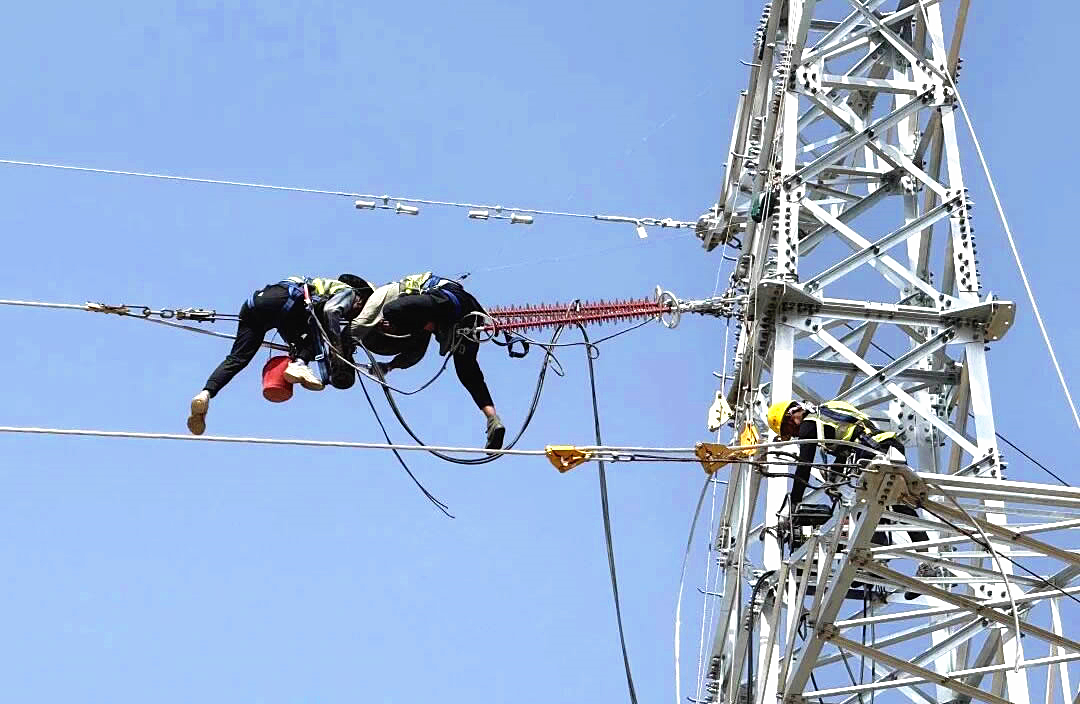

在跨越高压线路时,团队采用停电作业模式,通过科学组织和精细操作保障工程安全与质量;穿越公路时,主动协同交管部门实施临时交通疏导,以“快速施工”模式压缩封路时间,最大限度减少对公众出行的影响;顶管作业则借助专业探测设备与非开挖技术,精准定位、一次性贯通,保障地下管线安全。
这一系列精细化的施工策略,最终助力项目实现“无事故、无延期、无拥堵”的建设目标。(图片由西创宁东铁路公司提供)
